这些道路恢复正常通车,兰州城区雨污水分流工程最新进展

编辑:管理 来源: 日期:2023-12-03 浏览:1

最近,兰州市城区雨污水分流工程第二批次的20条施工路段有了新进展。

日前,记者首先来到位于兰州市南滨河中路的兰州城区雨污水分流工程第二批次第六标段,现场道路已经施工结束,围挡全部拆除,道路恢复正常通行。该标段监理负责人甘肃省城乡规划设计研究院有限公司专业监理工程师范晨辰跟记者介绍说,兰州市雨污水分流工程6标段,从吴家园泵站到雁伏滩泵站,总长2917米。项目于今年8月12日进场施工,于今年11月30日完成施工,也是相比于合同工期提前9天完成了施工内容。


位于兰州市佛慈大街的施工现场,是兰州市城区雨污水管道分流工程第二批次的第一标段,该工程起点位于五一山西路,终点至北滨河路。记者看到,现场施工人员正在进行顶管施工。甘肃第七建设集团股份有限公司项目安全生产负责人张敬业介绍,佛慈大街雨污水管道分流工程,共计雨污水管道新建3867米,截止目前已完成佛慈大街至佛慈大街立交桥2500米管道埋设。目前正组织人员及机械对剩余顶管段进行施工,现有作业面5个,分别是在佛寺大街立交桥桥南2个,佛寺大街下北滨河路西侧匝道3个作业面,共1500米,目前施工750米,计划于1月30日完成5个作业面的顶管作业。


记者看到,位于火车站西路的兰州市城区雨污水管道分流工程第二批次三标段施工现场,部分道路已经恢复通行,但还有锥桶放置在路面进行道路分流。该项目安全生产负责人——甘肃第七建设集团股份有限公司续鑫告诉记者,12月1日晚上,该路面进行标志标线施划工作,12月2号早上,施工完成的道路彻底恢复正常通车。“本项目由平凉路南口、火车站西路刚出来之后,一直到和政路十字,全长1公里,今年11月25号完成了前期600米的全部施工任务,还有400米计划明年交警审批后两个月内完成,大概就是明年5月份,完成火车站西路的所有施工内容。”续鑫介绍道。


此外,位于城关区南河路的兰州市城区雨污水管道分流工程第二批次四标段的项目施工现场,记者看到,施工也已基本进入收尾工作,该标段总工程师赵鹏瑞表示,自2023年9月1日开工以来,现在已完成90%的工程量,现在仅160米,再需要一周时间,南河南路管线贯通。

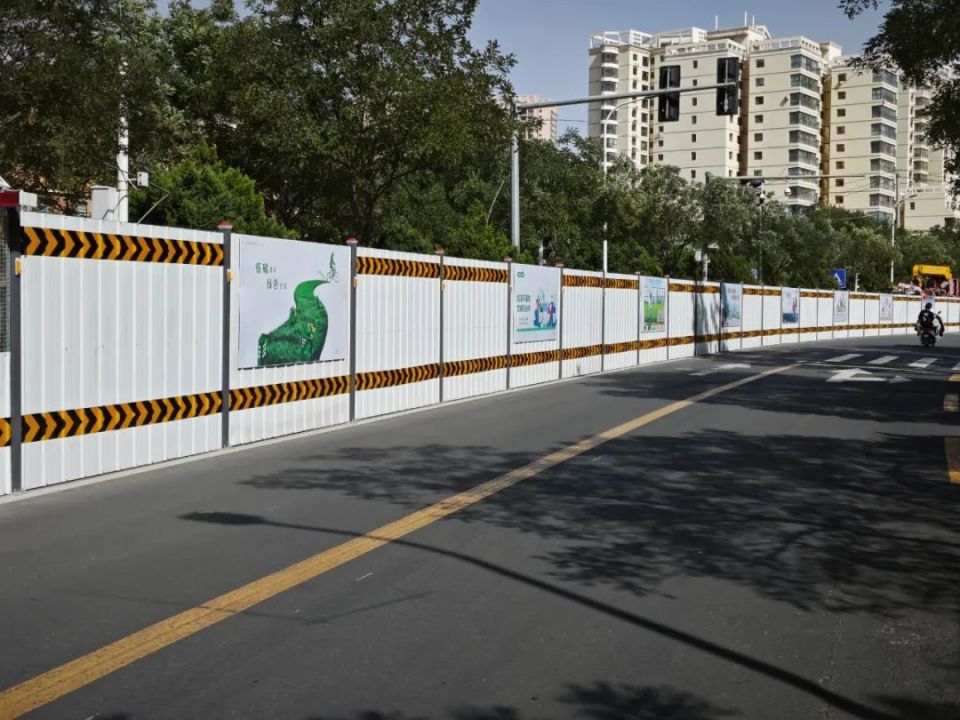

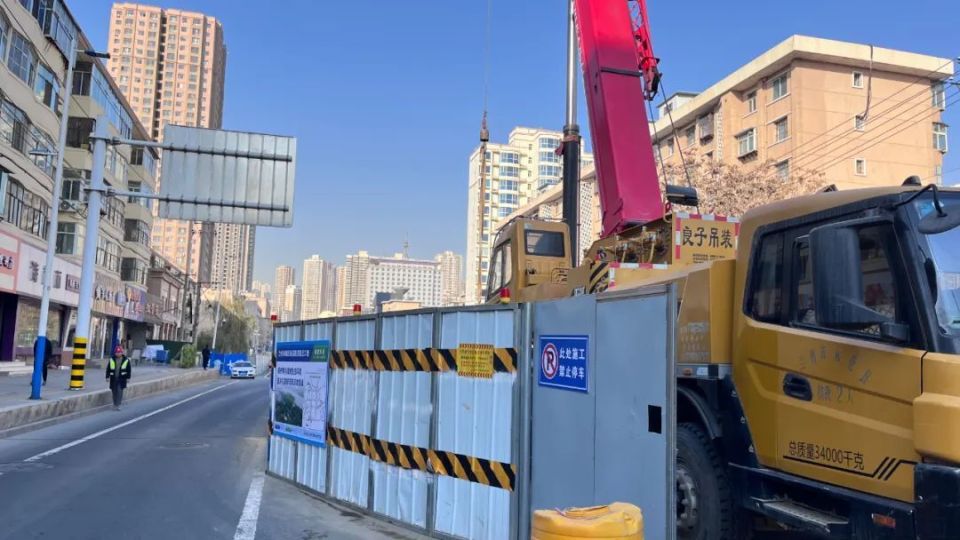

兰州市市政工程服务中心项目管理科副科长王涛表示,兰州市城区排涝防涝重点项目今年共分为两批次施工任务,第一批次涉及17条道路已全部建成并恢复通车;第二批次共20条道路施工路段,已完成6条施工路段。现除七里河黄河大桥东引道、南滨河中路、佛慈大街、南河南路顶管施工外,其余开挖路段已全面拆除围挡,恢复通车,待明年3月份回春后继续复工复产。同时,市政部门也将继续联合交警部门优化施工围挡,保障广大市民的出行安全。
